Glasfaser & Breitband

Bei Beschwerden oder Fragen zum Hausanschluss steht Ihnen die Schadenshotline, eine Mailadresse oder folgende Mitarbeiter der Firma Vivax Net GmbH zur Verfügung:

Schadenshotline: 07191 2207110

Mailadresse: bauschaden@vivax-net.de
Herr Jonas Hekler, Tel.: 0163 3668524
Frau Rowena Fröschle, Tel.: 07191 2207750

Glasfaserausbau in Nordheim - Verzögerungen durch die aktuelle Witterung

Aufgrund der Witterung werden zurzeit hauptsächlich Hausanschlüsse oder Termine für die Aktivierung der Glasfaserhausanschlüsse getätigt. Die Firmen Spinaker und Argon Invest sind im Auftrag der Firma Vivax Net in Nordheim unterwegs um die Hausanschlüsse zu aktivieren. Die Arbeiten werden nur punktuell stattfinden so dass die Einschränkungen überschaubar sind. Größere Baustellen sind aktuell noch im Bereich der Schwaigerner Straße, Im Schelmental, im Silvanerweg und in der Rieslingstraße die sich aber wegen der Witterung verzögern können.

Bei Beschwerden oder Fragen zum Hausanschluss steht Ihnen die Schadenshotline, eine Mailadresse oder folgende Mitarbeiter der Firma Vivax Net GmbH zur Verfügung:

Schadenshotline: 07191 2207110
Mailadresse: bauschaden@vivax-net.de
Herr Jonas Hekler, Tel.: 0163 3668524
Frau Rowena Fröschle, Tel.: 07191 2207750

Aktuelle Informationen zum Glasfaserausbau finden Sie immer auf dieser Seite. Wir bitten um Beachtung und Verständnis für die absehbaren Beeinträchtigungen im Zusammenhang mit dieser Baumaßnahme.

Glasfaserausbau in Nordheim - Verlegung des Glasfaserkabels

Die Arbeiten Im Schelmental und Im Auerberg werden voraussichtlich diese Woche abgeschlossen. Der Ausbau der Rathaus- und Wassergasse ist weitestgehend durchgeführt und wird aller Voraussicht noch diese Woche beendet. In der Schwaigerner Straße dauern die Ausbauarbeiten noch an und werden voraussichtlich in der KW 49 fertiggestellt.

Diese Woche wird mit der Verlegung des Glasfaserkabels in der Rieslingstraße und im Silvanerweg begonnen. Der Bauabschnitt ist im Bild rot gekennzeichnet.

Quelle: Google Maps
Quelle: Google Maps

Desweiteren werden noch Reparatur- und Ergänzungsarbeiten in mehreren Bereichen in Nordheim durchgeführt, unter anderem in der Zimmerer Höhe und in der Straße Lange Hälden. Die Arbeiten werden nur punktuell stattfinden so dass Einschränkung überschaubar sein sollten.

Je nach Witterung können sich die Bauarbeiten verzögern, was zu einer Verlängerung der Baumaßnahme führen kann. Bei Beschwerden oder Fragen zum Hausanschluss steht Ihnen die Schadenshotline, eine Mailadresse oder folgende Mitarbeiter der Firma Vivax Net GmbH zur Verfügung:

Schadenshotline: 07191 2207110
Mailadresse: bauschaden@vivax-net.de
Herr Jonas Hekler, Tel.: 0163 3668524
Frau Rowena Fröschle, Tel.: 07191 2207750

Aktuelle Informationen zum Glasfaserausbau finden Sie immer auf dieser Seite. Wir bitten um Beachtung und Verständnis für die absehbaren Beeinträchtigungen im Zusammenhang mit dieser Baumaßnahme.

Glasfaserausbau in Nordheim - Drei weitere Bauabschnitte

In dieser Woche wurden in Nordheim drei weitere Bauabschnitte für den Glasfaserausbau begonnen.

Nachdem die Arbeiten in der Brackenheimer Straße abgeschlossen wurden, werden jetzt im Anschluss die Rohrverbände in der Schwaigerner Straße verlegt. Die Bauabschnitte sind jeweils in den Bildern mit Rot gekennzeichnet.

Quelle: Google Maps
Quelle: Google Maps

Zeitgleich werden die Verlegearbeiten Im Schelmental, Im Auerberg, in der Rathausgasse und in der Wassergasse stattfinden.

Quelle: Google Maps
Quelle: Google Maps
Quelle: Google Maps
Quelle: Google Maps

Desweiterem werden noch Reparatur- und Ergänzungsarbeiten in mehreren Bereichen in Nordheim durchgeführt, unter anderem in der Zimmerer Höhe. Die Arbeiten werden nur punktuell stattfinden und somit ist mit einer minimalen Einschränkung zu rechnen.

Bei Beschwerden oder Fragen zum Hausanschluss steht Ihnen die Schadenshotline, eine Mailadresse oder folgende Mitarbeiter der Firma Vivax Net GmbH zur Verfügung:

Schadenshotline: 07191/2207110

Mailadresse: bauschaden@vivax-net.de

Herr Jonas Hekler, Telefon: 0163/3668524

Frau Rowena Fröschle, Telefon: 07191/2207750

Aktuelle Informationen zum Glasfaserausbau finden Sie auch auf der Homepage der Gemeinde Nordheim unter der Rubrik „Glasfaser & Breitband“. Wir bitten um Beachtung und Verständnis für die absehbaren Beeinträchtigungen im Zusammenhang mit dieser Baumaßnahme.

Bautätigkeiten entlang der Lauffener Straße gehen weiter

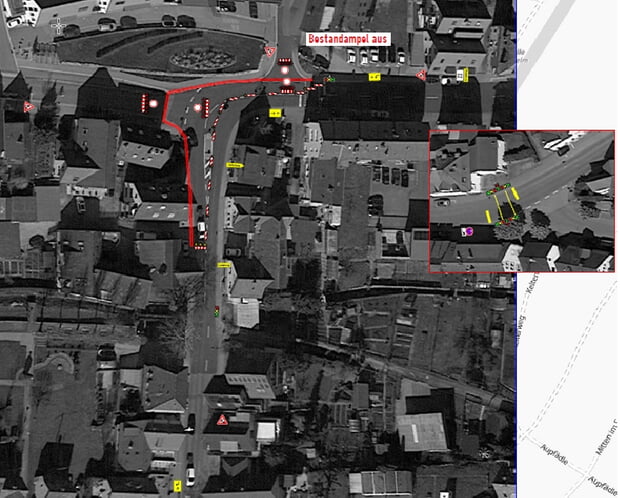

Achtung: bitte Straßensperrungen und Bus-Umleitung beachten!

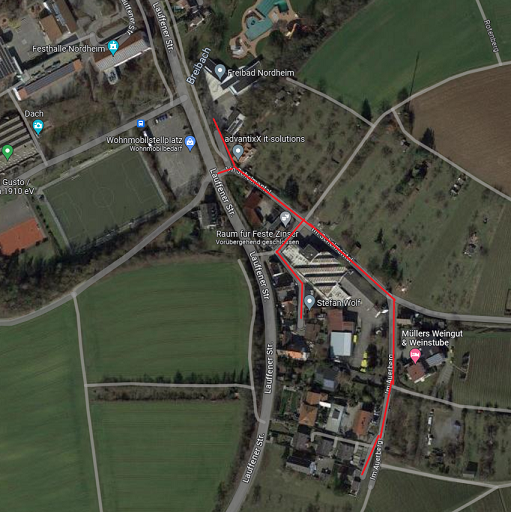

Die ersten Bautätigkeiten im Zuge des Glasfaserausbaus an der Lauffener Straße sind abgeschlossen. Mit der ersten Maßnahme wurden die Südstraße und die Lauffener Straße gequert und Rohrverbände entlang der Lauffener Straße bis zur Einmündung in die Mühlstraße verlegt. Aktuell werden die Rohrverbände entlang der Mühlstraße bis zur Bahnhofstraße verbaut. Mit diesem Lückenschluss kann nun auch bald Nordheim-Ost mit Glasfaser versorgt werden.

Um auch Nordheim-Nord ans Glasfasernetz anbinden zu können, sind weitere Arbeiten im Bereich der Lauffener Straße/Hauptstraße und Klimmerdingenstraße notwendig.

Quelle: T. Dollner Verkehrstechnik e. K.
Quelle: T. Dollner Verkehrstechnik e. K.

Zunächst wird, wie auf der Abbildung erkennbar, der Rohrverband auf der westlichen Seite der Lauffener Straße im Gehweg verlegt. Für die Bauarbeiten entlang dieser Maßnahme wird eine einseitige Sperrung mit Ampelsteuerung vorgesehen. Die Arbeiten sollen voraussichtlich noch Ende dieser Woche beginnen.

Quelle: T. Dollner Verkehrstechnik e. K.
Quelle: T. Dollner Verkehrstechnik e. K.

Wenn der erste Abschnitt fertig ist, soll der zweite folgen. Hierbei werden die Rohrverbände im Gehwegbereich entlang der Lauffener Straße bis zur Einmündung in die Hauptstraße verlegt, anschließend die Hauptstraße gequert und dann im Gehwehbereich entlang der Hauptstraße weitergeführt. Dabei wird auch die Klimmerdingenstraße gequert. Während der Bauzeit wird die Einmündung in die Hauptstraße und die Klimmerdingenstraße voll gesperrt. Für den Durchfahrtsverkehr gilt es, die einseitige Sperrung zu beachten. Es wird eine Ampelsteuerung im Baustellenbereich geben. Eine Umleitungsbeschilderung wird angebracht. Für die auf Höhe der Einmündung Klimmerdingenstraße entfallende Fußgängerampel wird eine Ersatzampelsteuerung auf Höhe der Einmündung in die Bahnhofstraße vorgesehen.

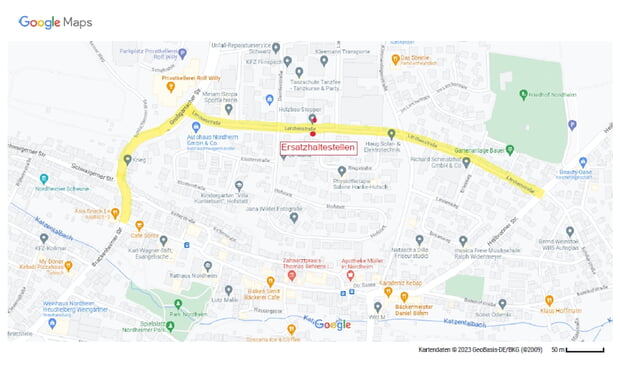

Der Linienbusverkehr entlang der Hauptstraße wird ersatzweise für die Bauzeit vom 07.09.2023 bis 16.09.2023 über die Ersatzstrecke Lerchenstraße umgeleitet. Die Ersatzhaltestellen können Sie beiliegendem Plan entnehmen.

Quelle: Google Maps
Quelle: Google Maps

Aktuelle Informationen zum Glasfaserausbau finden Sie stets unserer unter der Rubrik „Glasfaser & Breitband“. Wir bitten um Beachtung und Verständnis für die absehbaren Beeinträchtigungen im Zusammenhang mit dieser Baumaßnahme.

Glasfaserausbau - weitere Ausbauabschnitte in Nordheim

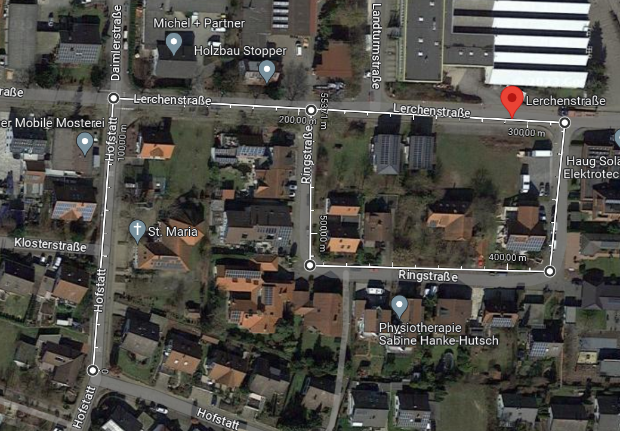

Kommend aus der Hofstatt und Klosterstraße wird die Vivax Net GmbH nächste Woche (KW 37) die Tiefbauarbeiten in der Ringstraße fortsetzen. Bitten parken Sie umsichtig.

Verkehrsbeeinträchtigung wegen Ausbau des Glasfasernetzes; Zunächst Vollsperrung der Südstraße und Ampelregelung in der Lauffener Straße

Für den restlichen Ausbau des Nordheimer Glasfasernetzes, aber auch für die Verlegung sogenannter Backbone-Leitungen nach Klingenberg und Leingarten, stehen Baumaßnahmen an, die vorübergehend den Verkehr an verschiedenen Stellen der Gemeinde beeinträchtigen werden.

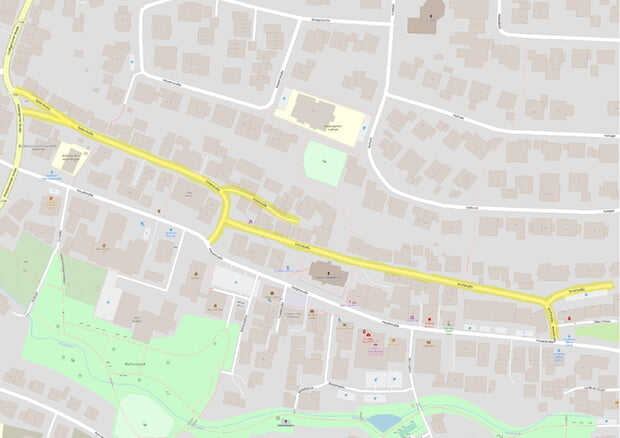

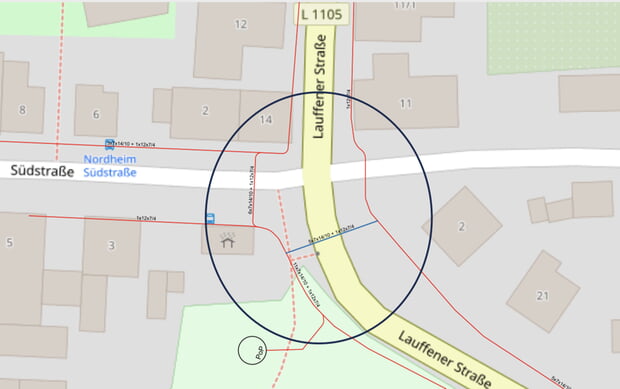

Zunächst soll ab nächster Woche die Südstraße im Bereich der Bushaltestelle an der Lauffener Straße gequert werden. Geplant ist, die Südstraße dort vorübergehend vollständig zu sperren, damit eine rasche Durchführung der Arbeiten möglich ist. Die Umleitung wird innerörtlich ausgeschildert.

Gleichzeitig wird die Lauffener Straße ebenfalls nahe der Kreuzung der Südstraße gequert. Dort, im Verlauf der Landesstraße L 1105, wird die Baumaßnahme jeweils halbseitig durchgeführt mit entsprechender Ampelregelung.

Diese Arbeiten sind unvermeidlich. Die Zahl der Querungen wurde schon optimiert, um die Beeinträchtigungen zu minimieren. Die Dauer der Arbeiten begründet sich auch in deren Schwierigkeit, die vor allem darin besteht, dass in den genannten Bereichen bereits sehr viele Leitungen liegen.

Die Bauarbeiten sollen noch in den Schulferien durchgeführt werden, weil in dieser Zeit der Schulbus nicht fährt und grundsätzlich der Verkehr etwas geringer ist.

Soweit möglich bzw. sinnvoll, wird abschnittsweise gearbeitet. Es ist zugesagt, dass die Anwohner gesondert informiert werden.

Derzeit ist folgender Ablauf geplant:

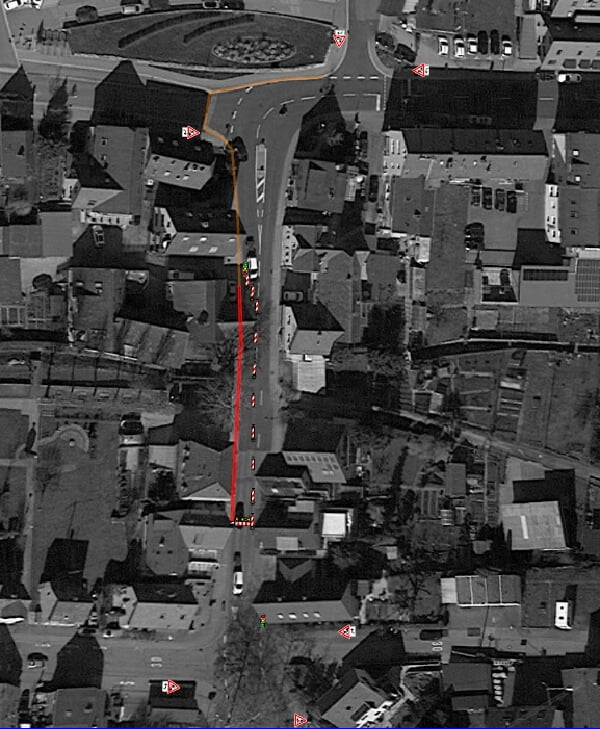

  1. Abschnitt, idealer Weise ab 23. August: Querung der L1105 Lauffener Straße, halbseitige Sperrung mit Ampelbetrieb. Gleichzeitig Querung der Südstraße unter Vollsperrung mit Umleitung über Hauptstraße. Sperrung der Kapellenstraße an der Einmündung Lauffener Straße.

  2. Abschnitt, nach Fertigstellung von Abschnitt 1: Arbeiten in den Gehwegen auf der West- / und Ostseite der Lauffener Straße von der Südstraße bis zur Hauptstraße mit halbseitiger Sperrung im Ampelbetrieb. Fußgänger können jeweils den gegenüberliegenden Gehweg benutzen. Gleichzeitig Arbeiten im Gehweg der Mühlstraße bis Bahnhofsstraße.

  3. Abschnitt, nach Fertigstellung von Abschnitt 2: Querung der Hauptstraße im Bereich Bushaltestelle Obere Gasse incl. Anschlüsse im gesamten Einmündungsbereich. Vollsperrung Hauptstraße Richtung Rathaus mit Umleitung über die Südstraße. Für eine sichere Ampelregelung wird in dieser Zeit auch die Klimmerdingenstraße an der Einmündung Hauptstraße gesperrt.

  4. Abschnitt: Gehwegbereich Hauptstraße/Heilbronner Straße ortsauswärts mit Ampel (soweit erforderlich) bis zur Einmündung Auf dem Weihen.

Trotz aller Bemühungen werden deutliche Behinderungen des Verkehrsflusses zeitweise unvermeidlich sein. Derzeit wird noch an den notwendigen Genehmigungen gearbeitet, so dass der Zeitplan noch nicht verbindlich ist. Bitte beachten Sie die stets aktuellen Hinweise im Internet unter www.nordheim.de.

Glasfaserausbau – Weitere Ausbauabschnitte in Nordheim

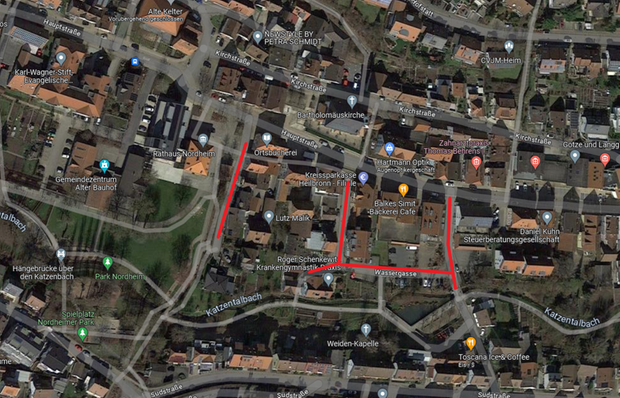

Diese Woche werden in der Hofstatt in Nordheim die Verlegearbeiten für Glasfaser fortgesetzt. In den folgenden Wochen wird die Vivax Net GmbH die Ringstraße und die Klosterstraße in Angriff nehmen.

Die Arbeiten im Gebiet nördlich des REWE-Marktes (Wilhelmstraße, Zimmerer Höhe usw.) laufen weiterhin auf Hochtouren.

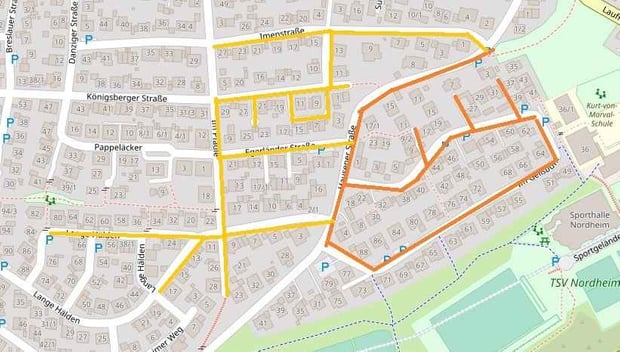

Im Zeitraum 23.08.–10.09. wird die Brackenheimer Straße gequert und in der Kreuzstraße werden Rohrverbände verlegt.

Im Zeitraum 23.08.–13.09.23 werden zudem in der Schwaigerner Straße, Kelterstraße und Kirchstraße Rohrverbände verlegt.

Die Anwohner werden per Einwurfzettel über die anstehenden Baumaßnahmen informiert. Bitte bachten Sie die Beschilderungen.

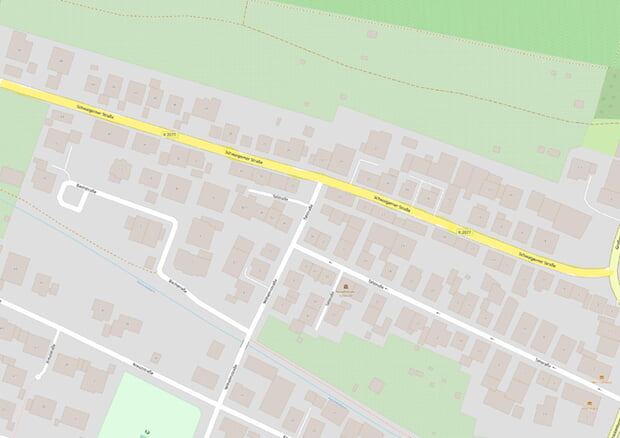

Künftige Arbeitsbereiche in der Schwaigerner Straße
Künftige Arbeitsbereiche in der Schwaigerner Straße
Künftige Arbeitsbereiche in der Kirchstraße und Kelterstraße
Künftige Arbeitsbereiche in der Kirchstraße und Kelterstraße

Deutsche GigaNetz schließt erste Kunden ans Netz der Zukunft an

Die Gemeinde Nordheim geht in die nächste Phase in Sachen HighspeedInternet: Nachdem Anfang Mai die Backbone-Verbindung von Brackenheim hergestellt und im Hauptverteiler „POP (Point of Presence)“ die Telekomomunikationstechnik aktiv geschaltet wurde, ist am 10. Mai mit dem Dental Labor Magiera der erste Kunde „ans Licht“ gegangen. Stand heute wurden bereits weitere 300 Kunden in Nordheim und Nordhausen angeschlossen und von der Deutschen GigaNetz aktiviert.

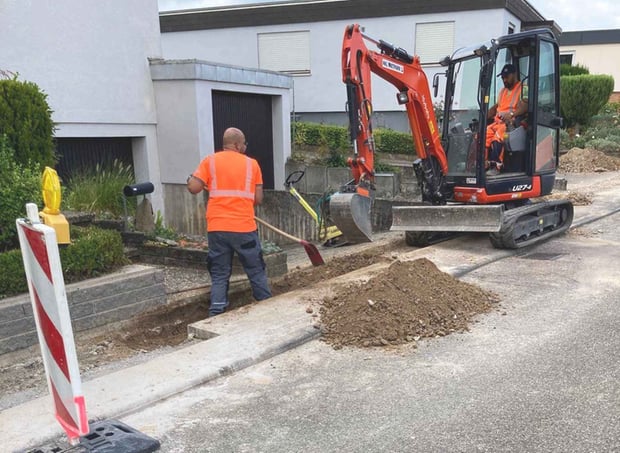

Die Arbeiten sind in vollem Gange und der Trassenbau ist mit ca. 35 km schon weit vorangeschritten. Mit dem Herstellen der Hausanschlüsse und Einblasen der Glasfaser rückt nun auch für die restlichen Kunden das Gigabit-Zeitalter in greifbare Nähe. Dental Labor Magiera in der Königsberger Straße freut sich über das Internet der Zukunft. Geschäftsführer Volker Magiera hat auch zuhause in Nordhausen bereits das schnelle Netz. „Alles lief problemlos – von der Hausinstallation im Keller bis zur Portierung.“

„Die Attraktivität für Wohnen und Gewerbe in der Region steigt mit jedem weiteren Anschluss im Glasfaserausbau“, sagt Dr. Andreas Schumm, Geschäftsführer der Wirtschaftsregion Heilbronn-Franken GmbH und beglückwünscht Volker Magiera mit seinem Labor als prima Beispiel für Leben & Arbeiten am Ort.

Auch Frank Richter, Stellvertreter der Regionalleitung und Projektleiter Bau bei der Deutschen GigaNetz, zeigt sich begeistert: „Ich freue mich, dass wir in Nordheim mit dem Ausbau jetzt so zügig weiterkommen. Pünktlich zum Abschluss der 1.200 Jahr-Feier können wir nun viele weitere Nordheimer/-innen ins Zeitalter des Highspeed Internets begleiten. Noch im Laufe der Sommerferien wird mit den Tiefbauarbeiten in der Lauffener Straße auch der nördliche Teil von Nordheim ans schnelle Netz gebracht.“

Der erste Kunde in Nordheim ist am Netz der Zukunft: Zahnlabor Magiera freut sich über HighSpeed-Internet ©Deutsche GigaNetz
Der erste Kunde in Nordheim ist am Netz der Zukunft: Zahnlabor Magiera freut sich über HighSpeed-Internet ©Deutsche GigaNetz

Alle Beteiligten – die Gemeinde Nordheim, das Generalunternehmen Vivax Net sowie die Deutsche GigaNetz – arbeiten daran, eine moderne Kommunikationsinfrastruktur für die Bürgerinnen und Bürger von Nordheim schnellstmöglich umzusetzen. Ein wichtiger Aspekt ist, die Herausforderungen gemeinsam anzugehen und die Beeinträchtigungen des Baus für die Bürgerinnen und Bürger gering zu halten. Als nächstes will die Vivax Net umfangreiche Tiefbauarbeiten in der Lauffener Straße und in der Brackenheimer Straße in Angriff nehmen, um die Bereiche nördlich der Südstraße und die Gemeinden Klingenberg und Leingarten „ans Licht“ zu bringen.

Beratung und Information
Medienberaterinnen und -berater der Deutschen GigaNetz sind mittwochs in Nordheim, um den Bürgerinnen und Bürgern bei Fragen und Anliegen rund um den Glasfaserausbau zur Verfügung zu stehen. Individuelle Termine für zuhause können rund um die Uhr online über den Buchungs-Button auf der Website vereinbart sowie alle Informationen zum Ausbau eingesehen werden: deutsche-giganetz.de/nordheim.

Glasfaserausbau - Weitere Ausbauabschnitte in Nordheim

Diese Woche werden in der Hofstatt in Nordheim die Verlegearbeiten für Glasfaser fortgesetzt. In den folgenden Wochen werden wir die Ringstraße und die Klosterstraße in Angriff nehmen. Die Anwohner werden von uns per Einwurfzettel über die anstehenden Baumaßnahmen informiert. Bitte beachten Sie unsere Beschilderungen. Die Arbeiten im Gebiet nördlich des REWE-Marktes (Wilhelmstraße, Zimmerer Höhe usw.) laufen weiterhin auf Hochtouren.

Glasfaserausbau - Bautätigkeiten und aktuelle Informationen

Was ist in den letzten Wochen und Monaten alles passiert?
Bereits vor einigen Monaten konnte die Anbindung an das Glasfasernetz von Brackenheim-Hausen realisiert werden. Damit ist das Lichtsignal nun an den Verteilerstationen in Nordheim und Nordhausen angelangt und kann von dort aus an den Endkunden verteilt werden.

Mit „Licht im Rücken“ wurden die ersten Deutsche GigaNetz-Kunden ab dem 10. Mai 2023 in Nordheim und Nordhausen aktiviert. Die Haupt- und Verteilebene in Nordhausen ist fertiggestellt und es wurden insgesamt 210 Kunden (Stand 24. Juli) an das neue Glasfasernetz in Nordhausen angebunden. Die notwendigen Technikkomponenten, sogenannte ONT (= Optische Netzwerk Termination), werden direkt an die Kundenadresse verschickt und von den Glasfasermonteuren im Haus montiert und in Betrieb genommen. Die Deutsche GigaNetz informiert separat in einem Schreiben über Portierung und Umschaltung. Ebenso wird der benötigte Router bereits vorab an die Kundenadresse zugestellt.

Was ist als nächstes geplant?

Mit Ende der Hauptfeierlichkeiten zum Jubiläumssommer in Nordheim hat der beauftragte Generalunternehmer zusätzliche Baukapazitäten unter Vertrag genommen. Die noch fehlenden rund 600 Hausanschlüsse (Anschluss der Leitungstrasse im Gehweg bis zum Hausübergabepunkt im Haus) sollen voraussichtlich im August und September gebaut werden. Falls noch keine Begehung erfolgt ist, werden Sie zeitnahe bezüglich einer Terminvereinbarung kontaktiert.

Wo der Hausanschluss schon hergestellt ist, wird nun der Kabelzug (Einblasen der Glasfaser per Kompressor) und Montage des ONTs sowie das Spleisen der Glasfaser und Optische Messen der Leitung Zug um Zug erfolgen. Beim Spleißen ist echtes Fingerspitzengefühl gefragt. Hier werden zwei Glasfaserenden von der Stärke eines Haares zusammengeschweißt und getestet.

Wer sich Stand heute für keinen Glasfaseranschluss entschieden hat, kann dies in den noch im Ausbau befindlichen Bereichen zu vergünstigten Konditionen nachholen. Selbstverständlich kann auch nach Abschluss der Hauptbaumaßnahme ein Vertrag abgeschlossen werden. Zu Fragen hierzu, und Fragen der Aktivierung, wenden Sie sich bitte gerne an das Servicetelefon der Deutschen GigaNetz unter der Servicenummer 040 593 6300.

Was passiert mit offenen Straßenquerungen und Schotterstrecken?

Der Verwaltung ist es ein wichtiges Anliegen, die lange offenen Schotterstrecken unverzüglich mit Asphalt zu schließen. Die Baufirma hat dies zugesagt und entsprechend priorisiert. In Nordhausen sind bereits annähernd alle Straßenquerungen geschlossen. In Nordheim erfolgt dies für die Danziger Straße, Königsberger Straße und Hofstatt voraussichtlich ab dem 24. Juli.

Aus technischen Gründen können nach Schließen des Asphalts erforderliche Korrekturen erst beim Einblasen der Glasfaser erkannt werden. Sollte hierbei eine Korrektur notwendig erscheinen, wird über eine Baugrube der Mangel behoben und schnellstmöglich verschlossen.

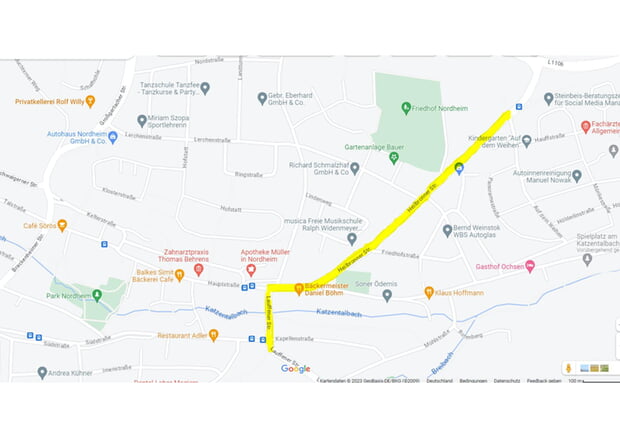

Was ist an der Lauffener Straße/Südstraße geplant?

Vom Hauptverteilergebäude, dem sogenannten POP in der Südstraße, soll die Hauptverbindung über Klingenberg nach Leingarten verlegt werden. Die Backbonetrasse verläuft über die Lauffener Straße und Hauptstraße. Im Zuge der Verlegung der Backbonetrasse werden auch die Hauptkabel der Verteilerbereiche im Gebiet Nordheim Nord mitverlegt.

Aufgrund der vorhandenen technischen Infrastruktur und Versorgungsleitungen (Gas, Wasser, Strom, Kanalisation) und der Verdohlung des Katzentalbachs im Bereich der Lauffener Straße ist eine umfangreiche Tiefbaumaßnahme erforderlich. Mittels einer Suchschachtung wurde der Bereich vorsondiert und vorhandene Leitungen damit geortet.

Zur Verlegung der Leerrohre, sowie zur Erstellung von Straßenquerungen und Absicherung der Arbeiter ist aktuell eine halbseitige Sperrung mit Ampelsteuerung in Planung. Diese wird sich aller Voraussicht nach vom Hauptverteiler in der Lauffener Straße, der Einmündung Südstraße bis zur Hauptstraße erstrecken. Die Maßnahme ist im Zeitraum der Sommerferien angedacht. Aktuell ist das Bauvorhaben noch in Planung und mit dem zuständigen Landratsamt Heilbronn abzustimmen. Nach Vorliegen genauerer Zeit- und Ausbaupläne werden diese zeitnah veröffentlich und umfassend informiert.

Drei weitere Straßenquerrungen in diesem Bereich sollen über ein Spülbohrverfahren gebohrt werden, um die Verkehrsbeeinträchtigung und den Bauaufwand zu reduzieren.

Welche Ausbauabschnitte sollen in den kommenden Wochen folgen?

Die gesamte Baumaßnahme ist in 4 Teilgebiete unterteilt:

Nordhausen

Nordheim Süd (Gebiet südlich der Südstraße)

Nordheim Nord (Gebiet nördlich der Südstraße)

Mehrfamilienhäuser

Nordhausen:

Hier sind noch ca. 20 Hausanschlüsse zu bauen und mehrere Abschnitte im Tiefbau fachgerecht wiederherzustellen. Weiterhin erfolgt die Montage der restlichen ONTs und Aktivierungen. Die Arbeiten sollen laut Planung im August abgeschlossen sein.

Nordheim Süd:

Es werden fehlende Hausanschlüsse hergestellt und Mängel im Tiefbau korrigiert. Auch hier erfolgen die Montage der ONTs und weitere Aktivierungen. Bitte unterstützen Sie die Montageteams mit etwas Flexibilität bei der Terminvereinbarung. Die Montageteams nutzen auch die Abendstunden und Samstage, um auch Berufstätigen entgegenzukommen. Die Arbeiten sollen nach aktueller Planung im August/September abgeschlossen sein.

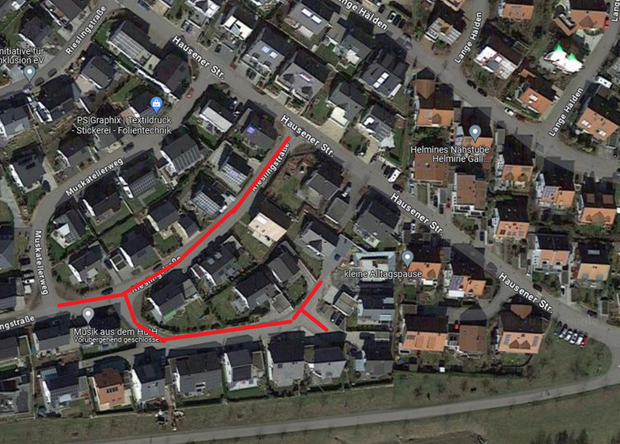

Tiefbauarbeiten sollen in der Hausener Straße und in den Lange Hälden erfolgen. Die Arbeiten werden entsprechend beschildert (Parkverbot) und sollen auch zeitnah nach Erhalt der entsprechenden Genehmigungen beginnen.

Nordheim Nord:

Es werden fehlende Hausanschlüsse hergestellt und Mängel im Tiefbau korrigiert. Hier erfolgt bereits vorbereitend die Montage der ONTs. Zeitgleich wird die umfangreichere Tiefbaumaßnahme in der Lauffener Straße geplant.

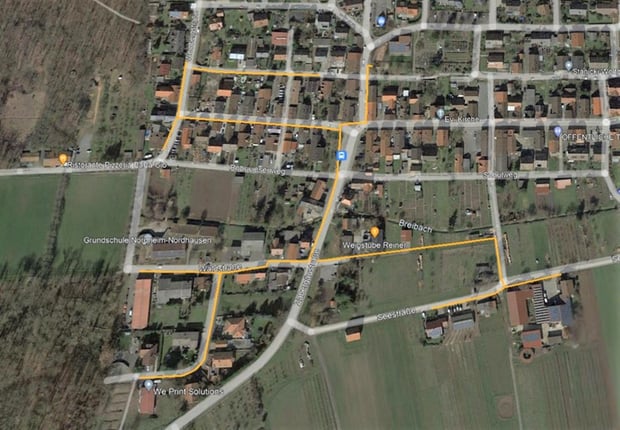

Tiefbauarbeiten sollen als nächstes in der Schwaigerner Straße, Kelterstraße und Kirchstraße erfolgen. Ebenso ist der Ausbau in der Ringstraße und im Hofstatt angedacht. Nach Erhalt der entsprechenden Genehmigungen sollen diese Maßnahmen ebenfalls zeitnahe begonnen werden. Die Arbeiten werden entsprechend beschildert (Parkverbot) und beginnen voraussichtlich in den nächsten Wochen.

Die Arbeiten in Nordheim Nord sollen laut aktueller Planung im September/Oktober abgeschlossen sein.

Mehrfamilienhäuser

Ab 24. Juli soll auch die Hausverkabelung durchgeführt werden. Hausverwaltungen, Eigentümer und Mieter werden für die Hauserkundungen und Montagetermine gesondert informiert. Die Reihenfolge der Terminvereinbarungen soll den Bauabläufen der Tiefbauarbeiten folgen (Nordhausen, Nordheim Süd, Nordheim Nord).

Für Ein- und Zweifamilienhäuser erfolgt eine Standardinstallation (ONT mit vorkonfektioniertem Standardkabel max. 2m entfernt vom Hausübergabepunkt, HÜP). Sollte eine andere Hausverkabelung gewünscht sein, bietet die Deutsche GigaNetz die Leistungen über lokale Installationspartner an. Bitte fordern Sie bei der Hausbegehung für den Hausanschluss ein entsprechendes Angebot der Deutschen GigaNetz an.

Wie kann ich mich auch vor Ort informieren?

Für Fragen rund um den Glasfaserausbau, Aktivierung und der Hausverkabelung werden die Deutsche GigaNetz zusammen mit dem ausführenden Generalunternehmer in den nächsten Wochen einen Infostand Im Baubüro der Vivax Net GmbH, in der Kirchstraße 1, einrichten.

Jeden Mittwoch von 8:00-12:00 Uhr sind Sie herzlich eingeladen, uns ihre Fragen zu stellen.

Die Deutsche GigaNetz und die Vivax Net als ausführender Generalunternehmer bitten nochmals um Ihr Verständnis für Unannehmlichkeiten im Rahmen der Glasfaserbaumaßnahme.

Glasfaserausbau - Zeiträume für weitere Ausbauabschnitte

Die VivaxNet arbeitet im Auftrag der Deutsche GigaNetz GmbH und führt die Tiefbauarbeiten zum Glasfaserausbau in Nordheim und Nordhausen durch. In der beigefügten Tabelle können Sie die Zeiträume für die folgenden Hausbegehungs-, Hausanschluss- und Trassenverlegungsarbeiten entnehmen.

Die beauftragten Firmen sind angewiesen, die Einschränkungen durch die Bauarbeiten so gering wie möglich zu halten. Es kann jedoch sein, dass aufgrund baulicher Einschränkungen und der Straßenverhältnisse Vollsperrungen eingerichtet werden müssen. Dadurch können die Arbeiten ohne Behinderungen stattfinden. Diese Vollsperrungen werden Ihnen im Vorfeld mitgeteilt. Die Firmen sind angehalten, die Baustellenabschnitte morgens und abends freizugeben, so dass eine Befahrung zu den Grundstücken gewährleistet wird.

Für notwendige Verkehrsbehinderungen bitten wir um Ihr Verständnis.

Gerne können Sie mit Beschwerden und Anregungen auf das Bauamt der Gemeinde zukommen, am Besten per Mail mit kurzer Beschreibung um was es geht. Wir werden Ihr Anliegen weiterleiten und versuchen, gemeinsam mit Ihnen und der Deutschen GigaNetz GmbH Lösungen zu finden. Erreichbar sind wir per Mail unter bauamt@nordheim.de.

Für Fragen zu den Bauarbeiten vor Ort sprechen Sie bitte die Tiefbaupoliere an.

Zu Vertragsthemen steht Ihnen die Hotline der Deutsche GigaNetz GmbH zur Verfügung: +49 40 593 6300.

Glasfaserausbau – Weitere Abschnitte in Nordheim und Nordhausen

Die VivaxNet arbeitet im Auftrag der Deutsche GigaNetz GmbH und führt die Tiefbauarbeiten zum Glasfaserausbau in Nordheim in den Bereichen Hausener Str., Im Geißbühl, Lange Hälden, Egerländer Straße, Im Pfädle, Imenstraße, Königsbergerstraße, Pappeläcker, Meimsheimer Weg, Allensteiner Straße, Danziger Straße, Breslauer Straße, Elbinger Straße, Hauffstraße, Kernerstraße, Seyboldstraße, Lessingstraße und Mörikestraße durch.

Die weiteren Arbeiten werden in Nordhausen in der Weinbergstraße, Nelkenstraße, Rosenstraße, Heuchelbergstraße, Henri-Arnaud-Straße, Schwalbenstraße, Meisenstraße, Gartenstraße, Querstraße, Waldenserstraße, Fliederstraße, Landwehrstraße, Hörnlestraße, Falkenstraße, Wiesenstraße, Waldstraße, Wartbergstraße, Bussardring und Sperberweg stattfinden.

Die beauftragten Firmen sind angewiesen, die Einschränkungen durch die Bauarbeiten so gering wie möglich zu halten.

Für notwendige Verkehrsbehinderungen bitten wir um Ihr Verständnis.

Gerne können Sie mit Beschwerden und Anregungen auf das Bauamt der Gemeinde zukommen, am Besten per Mail mit kurzer Beschreibung um was es geht. Wir werden Ihr Anliegen weiterleiten und versuchen, gemeinsam mit Ihnen und der Deutschen GigaNetz GmbH Lösungen zu finden. Erreichbar sind wir per Mail unter bauamt@nordheim.de.

Für Fragen zu den Bauarbeiten vor Ort sprechen Sie bitte die Tiefbaupoliere an.

Zu Vertragsthemen steht Ihnen die Hotline der Deutsche GigaNetz GmbH zur Verfügung: +49 40 593 6300

Die Pläne, welche die jeweils aktuellen Ausbauabschnitte zeigen, finden Sie stets in www.nordheim.de

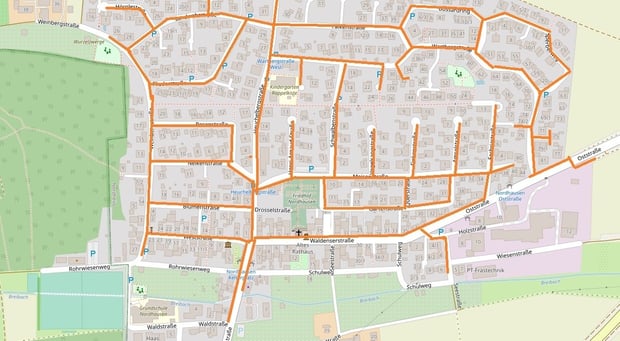

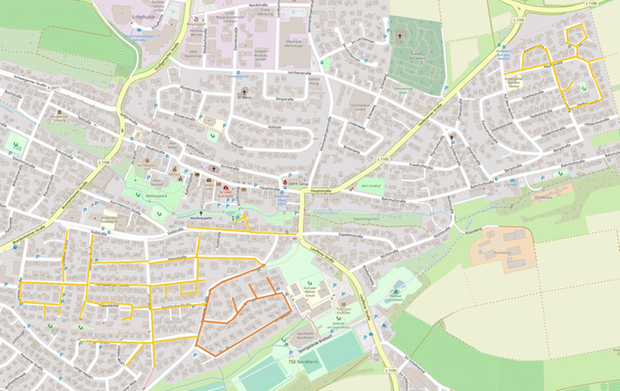

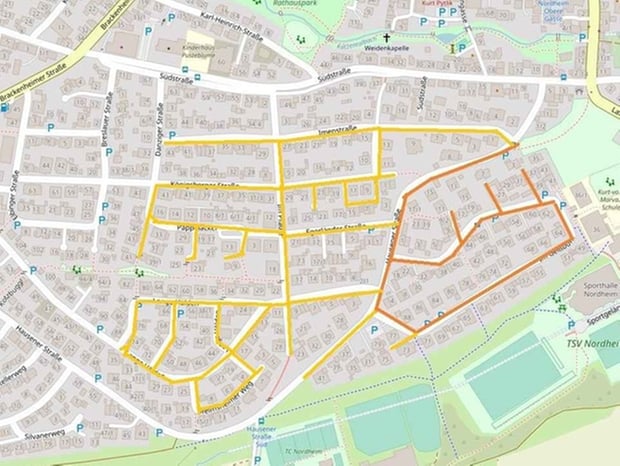

Ausbauabschnitte Nordheim
Ausbauabschnitte Nordheim

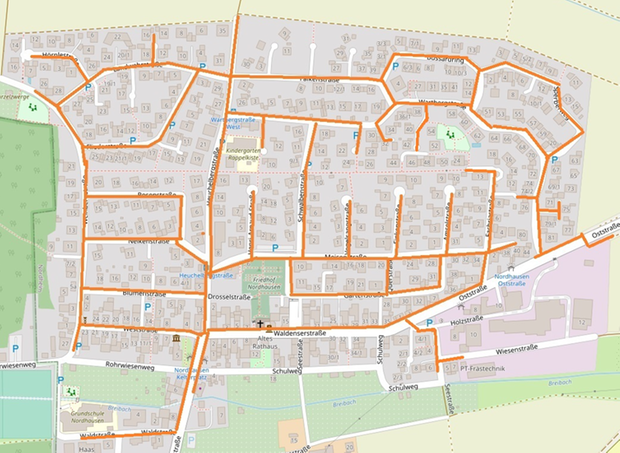

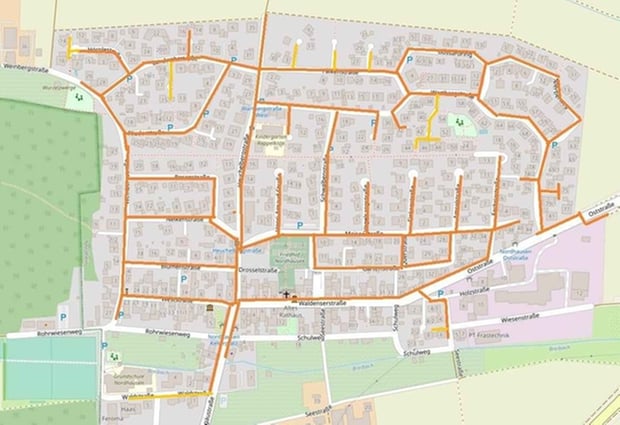

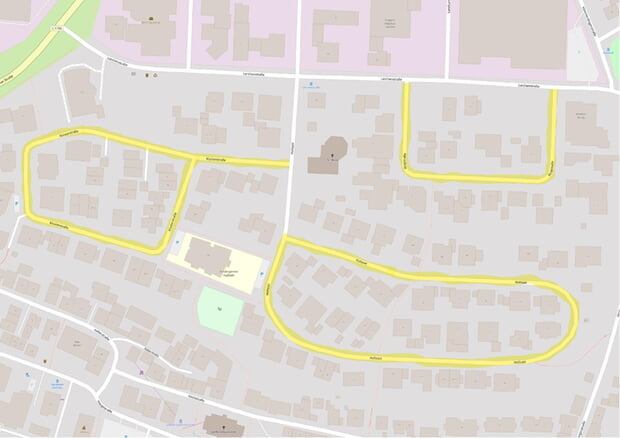

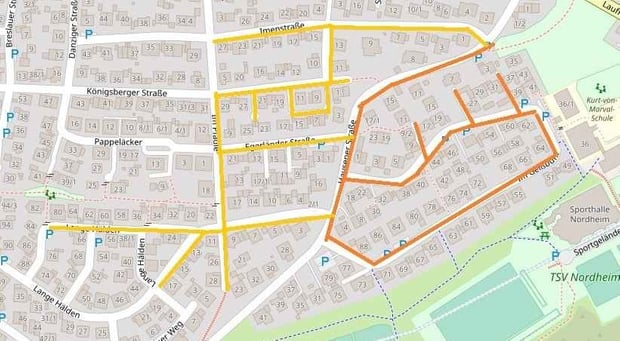

Ausbauabschnitte Nordhausen Quelle: OpenStreetMap
Ausbauabschnitte Nordhausen Quelle: OpenStreetMap

Glasfaserausbau – Neue Abschnitte in Nordheim und Nordhausen

Die VivaxNet arbeitet im Auftrag der Deutsche GigaNetz GmbH mit den Tiefbauarbeiten zum Glasfaserausbau in Nordheim derzeit in den Bereichen Hausener Straße, Im Geißbühl, Lange Hälden, Egerländer Straße, Im Pfädle, Imenstraße, Königsbergerstraße, Pappeläcker und Meimsheimer Weg.

Die weiteren Arbeiten werden in Nordhausen in der Weinbergstraße, Nelkenstraße, Rosenstraße, Heuchelbergstraße, Henri-Arnaud-Straße, Schwalbenstraße, Meisenstraße, Gartenstraße, Querstraße, Waldenserstraße, Fliederstraße, Landwehrstraße, Hörnlestraße, Falkenstraße, Waldstraße, Wartbergstraße, Bussardring und Sperberweg stattfinden.

Die beauftragten Firmen sind angewiesen, die Einschränkungen durch die Bauarbeiten so gering wie möglich zu halten.

Für notwendige Verkehrsbehinderungen bitten wir um Ihr Verständnis.

Gerne können Sie mit Beschwerden und Anregungen auf das Bauamt der Gemeinde zukommen, am Besten per Mail mit kurzer Beschreibung um was es geht. Wir werden Ihr Anliegen weiterleiten und versuchen, gemeinsam mit Ihnen und der Deutschen GigaNetz GmbH Lösungen zu finden. Erreichbar sind wir per Mail unter bauamt@nordheim.de.

Für Fragen zu den Bauarbeiten vor Ort sprechen Sie bitte die Tiefbaupoliere an.

Zu Vertragsthemen steht Ihnen die Hotline der Deutsche GigaNetz GmbH zur Verfügung: +49 40 593 6300

Die Pläne, welche die jeweils aktuellen Ausbauabschnitte zeigen, finden sie stets in www.nordheim.de

Ausbauabschnitte Nordheim
Ausbauabschnitte Nordheim
Ausbauabschnitte Nordhausen Quelle: OpenStreetMap
Ausbauabschnitte Nordhausen Quelle: OpenStreetMap

Großbaustelle Glasfaserausbau in Nordheim und Nordhausen

Auf den ersten Blick wirken Nordheim und Nordhausen derzeit wie eine große Baustelle. An allen Ecken und Enden finden Aufgrabungen in Gehwegen und Straßen statt. Grund dafür ist der Glasfaserausbau der Deutschen GigaNetz, der zeitgleich in beiden Ortsteilen stattfindet. Aktuell sind drei verschiedene Tiefbaufirmen mit jeweils mehreren Kolonnen im Einsatz. Die Bauarbeiter verlegen teils in offener, teils in geschlossener Bauweise die benötigten Rohrverbände für das Glasfasernetz. Ein Rohrverband besteht aus mehreren zusammengeführten Plastikröhrchen, die von einem Verteiler bis zu den individuellen Hausanschlüssen geführt werden. Für diesen Weg sind die umfangreichen Tiefbauarbeiten notwendig. Das Plastikröhrchen wird dabei bis in das Wohnhaus eingeführt. Zu einem späteren Zeitpunkt werden dann mehrere Glasfasern in das Leerrohr eingeblasen und damit das Haus an das Glasfasernetz angeschlossen. Damit dieses Glasfasernetz in Nordheim und Nordhausen funktioniert, gibt es zwei sogenannte POP-Standorte (POP = Point of Presence; entspricht in etwa einem Hauptverteiler), von denen die Glasfasern in die einzelnen Adressen verteilt werden.

Der Graben für die Verlegung des Rohrverbandes wird ausgehoben
Der Graben für die Verlegung des Rohrverbandes wird ausgehoben

Bei diesen umfangreichen Arbeiten bleiben Ärger und teilweises Unverständnis zu Arbeitsabläufen nicht aus. So lassen sich Fräskanten und Verschmutzungen, aber auch sonstige Beeinträchtigungen, sei es durch Lärm oder Beschädigungen, nicht ganz vermeiden. Die Baufirmen sind bemüht, die Beeinträchtigungen auf ein erträgliches Maß zu beschränken und für Hinweise zu Verbesserungspotenzialen dankbar. Im engen Austausch mit der Deutschen GigaNetz gibt die Gemeindeverwaltung Fragen unmittelbar weiter und versucht so, Lösungen zu konzipieren.  Falls trotz aller Bemühungen Beeinträchtigungen auftreten sollten, bitten wir um Ihr Verständnis.

Ab dem 13.10.2022 steht allen Interessenten und Kunden die Bauberatung der Deutschen GigaNetz GmbH vor Ort zur Verfügung. Ein Bauleiter der Deutschen GigaNetz beantwortet in der Kirchstraße 1 (ehemaliges Milchhäusle Nordheim) jeden Dienstag von 11.30 Uhr bis 13.30 Uhr alle baulichen Fragen rund um den Glasfaserhausanschluss.

Für Fragen zu den Bauarbeiten vor Ort sprechen Sie bitte die Tiefbaupoliere an.

Zu Vertragsthemen steht Ihnen die Hotline der Deutsche GigaNetz GmbH unter +49 40 593 6300 zur Verfügung.

Alle aktuellen Bauabschnitte in Nordheim und Nordhausen sind auf den beigefügten Karten in gelb und orange zu erkennen. In diesen Bereichen liegen die ersten Rohrverbände und haben auch schon die Arbeiten an den privaten Hausanschlüssen begonnen. In den folgenden Wochen werden weitere Abschnitte folgen. Sobald diese bekannt sind, wird über das Amtsblatt und die Homepage weiterhin informiert. Zusätzlich erhalten alle betroffenen Bürgerinnen und Bürger Wurfzettel. Achten Sie zudem auf die Beschilderung der Baustellen vor Ort. Diese erfolgt rechtzeitig, jedoch mindestens drei Tage vor Baubeginn.

Ausbauabschnitte Nordheim
Ausbauabschnitte Nordheim
Ausbauabschnitte Nordhausen Quelle: OpenStreetMap
Ausbauabschnitte Nordhausen Quelle: OpenStreetMap

Glasfaserausbau in Nordheim und Nordhausen geht voran

Glasfaserausbau in Nordheim und Nordhausen geht voran

Die VivaxNet arbeitet im Auftrag der Deutsche GigaNetz GmbH mit den Tiefbauarbeiten zum Glasfaserausbau in Nordheim in den Bereichen Hausener Straße, Im Geißbühl, Lange Hälden, Egerländer Straße, Im Pfädle und Imenstraße.

Die weiteren Arbeiten werden in Nordhausen in der Weinbergstraße, Nelkenstraße, Rosenstraße, Heuchelbergstraße, Herni-Arnaud-Straße, Schwalbenstraße, Meisenstraße, Gartenstraße, Querstraße, Waldenserstraße, Fliederstraße, Landwehrstraße, Hörnlestraße, Falkenstraße, Wartbergstraße, Bussardring und Sperberweg stattfinden.

Wir sind bemüht die Einschränkungen durch die Bauarbeiten so gering wie möglich zu halten.

Für notwendige Verkehrsbehinderungen bitten wir um Ihr Verständnis.

Für Fragen zu den Bauarbeiten vor Ort sprechen Sie bitte unsere Tiefbaupoliere an.

Zu Vertragsthemen steht Ihnen die Hotline der Deutsche GigaNetz GmbH zur Verfügung

+49 40 593 6300

Ausbauabschnitt Nordheim
Ausbauabschnitt Nordheim
Ausbauabschnitte Nordhausen Quelle:OpenStrettMap
Ausbauabschnitte Nordhausen Quelle:OpenStrettMap

Chronologische Abschnitte zum Glasfaserausbau

Glasfaserausbau in Nordheim und Nordhausen ist gestartet

Die VivaxNet ist seit 11.08.2022 im Auftrag der Deutsche GigaNetz GmbH mit den Tiefbauarbeiten zum Glasfaserausbau in Nordheim in den Bereichen Hausener Straße, Im Geißbühl und Lange Hälden.

Die weiteren Arbeiten in Nordhausen werden in der Weinbergstraße, Nelkenstraße, Rosenstraße, Heuchelbergstraße, Herni-Arnaud-Straße, Schwalbenstraße, Meisenstraße, Gartenstraße, Querstraße, Waldenserstraße, Fliederstraße, Landwehrstraße, Hörnlestraße, Falkenstraße und Wartbergstraße stattfinden.

Wir sind bemüht die Einschränkungen durch die Bauarbeiten so gering wie möglich zu halten.

Für notwendige Verkehrsbehinderungen bitten wir um Ihr Verständnis.

Für Fragen zu den Bauarbeiten vor Ort sprechen Sie bitte unsere Tiefbaupoliere an.

Zu Vertragsthemen steht Ihnen die Hotline der Deutsche GigaNetz GmbH zur Verfügung

+49 40 593 6300

_______________________________________________________________________________________________

Bauberatung der Deutsche GigaNetz im August ausgesetzt

Ab dem 01.08.2022 bis zum 31.08.2022 wird aufgrund der Urlaubszeit die wöchentliche Sprechstunde nicht stattfinden.

Ab dem 02.09.2022 beantwortet ein Bauleiter der Deutschen GigaNetz wie gewohnt im Baubüro jeden Dienstag von 11.30 bis 13.30 Uhr alle baulichen Fragen rund um den Glasfaserhausanschluss.

Baubüro Deutsche GigaNetz

Kirchstraße 1 (altes Milchhäusle)

74226 Nordheim

Der Eingang ist auf der Rückseite des Gebäudes, also von der Kelterstraße aus.

Für Vertragsangelegenheiten steht weiterhin die Hotline der Deutschen GigaNetz bereit.

Hotline 040 593 6300

Erreichbarkeit: Mo. – So. 8.00 bis 20.00 Uhr

_______________________________________________________________________________________________

Der Glasfaserausbau in Nordheim schreitet voran. Nachdem nun die Popup-Station fertiggestellt wurde, werden weitere Abschnitte begonnen.

Die nächsten Arbeiten werden in der Kapellenstraße, Mühlstraße, Breibachweg und im Schelmental stattfinden.

Weitere Abschnitte werden in den kommenden Wochen folgen. Wir sind bemüht die Einschränkungen durch die Bauarbeiten so gering wie möglich zu halten. Für notwendige Verkehrsbehinderungen bitten wir um Ihr Verständnis.

Für Fragen zu den Bauarbeiten vor Ort sprechen Sie bitte unsere Tiefbaupoliere an.

Zu Vertragsthemen steht Ihnen die Hotline der Deutsche GigaNetz GmbH, Tel. 040 593 6300 zur Verfügung.

_______________________________________________________________________________________________

Nachdem die Bauarbeiten im ersten Bauabschnitt mittlerweile soweit fortgeschritten sind, startet die VivaxNet voraussichtlich ab dem 13. Juni 2022 mit dem Glasfaserausbau in der Waldenserstraße und der Meisenstraße mit den umliegenden Seitenstraßen.

Auch hier sind wir bemüht, die Beeinträchtigungen für die Anlieger so gering wie möglich zu halten. Dennoch werden Verkehrsbehinderungen unumgänglich sein. Wir bitten hierfür um Verständnis.

Für Fragen zu den Bauarbeiten sprechen Sie bitte direkt den Tiefbaupolier vor Ort an.

Für Vertragsthemen steht Ihnen die Hotline der Deutsche GigaNetz GmbH unter der Telefonnummer 040/593-6300 zur Verfügung.

_______________________________________________________________________________________________

Die VivaxNet startet am 12.05.2022 im Auftrag der Deutsche GigaNetz GmbH mit den Tiefbauarbeiten zum Glasfaserausbau.

Die ersten Arbeiten werden in der Strombergstraße, Waldstraße, Zabergäustraße und Heuchelbergstraße stattfinden. Die Ausbaustrecken sind im Lageplan dargestellt.

Wir sind bemüht, die Einschränkungen durch die Bauarbeiten so gering wie möglich zu halten.
Für notwendige Verkehrsbehinderungen bitten wir um Ihr Verständnis.

Für Fragen zu den Bauarbeiten vor Ort sprechen Sie bitte den Tiefbaupolier an.

Zu Vertragsthemen steht Ihnen die Hotline der Deutsche GigaNetz GmbH +49 405936300
zur Verfügung.

Quelle: Google Earth
Quelle: Google Earth

Glasfaserausbau Nordheim - wann wird wo gebaut? Einladung zum Bauinformationsabend am Mittwoch, 4. Mai 2022

Sehr geehrte Bürgerinnen und Bürger,

der Glasfaserausbau durch die Deutsche GigaNetz GmbH in Nordheim beginnt in Kürze. Vor und während des Ausbaus kommt es in der Bevölkerung selbstverständlich zu Fragen rund um die Themen:

-          Wann und wo beginnt der Ausbau?

-          Was ist beim Baustart in meiner Straße zu beachten?

-          Wer baut im Auftrag der Deutschen GigaNetz das Netz?

-          An wen kann ich mich bei Fragen wenden?

-          Kann ich jetzt noch mitmachen?

Um über alle diese Themen im Rahmen des Infrastrukturprojektes zu sprechen und zu informieren, lädt das Telekommunikationsunternehmen zusammen mit Vertreterinnen und Vertretern der Bauabteilung zum Bauinformationsabend ein.

Mittwoch, 04.05.2022, 19.00 bis 21.00 Uhr

in der

Festhalle Nordheim

Eine Voranmeldung ist nicht erforderlich. Es gelten die aktuellen Corona-Bestimmungen.

Nutzen Sie die Chance und informieren Sie sich direkt und persönlich. Eine individuelle Beratung vor Ort ist gegeben. Die verantwortlichen Mitarbeiter der Gemeindeverwaltung sind ebenfalls anwesend.

Weitere Informationen erhalten Sie unter www.deutsche-giganetz.de/nordheim

Mit Lichtgeschwindigkeit surfen

Beginn der Glasfaser-Bauarbeiten: 2023 kann in Nordheim in Lichtgeschwindigkeit gesurft werden

Mit dem symbolischen ersten Spatenstich gaben Bürgermeister Volker Schiek, Dr. Andreas Schumm, Geschäftsführer der Wirtschaftsregion Heilbronn-Franken, sowie Vertreter der Deutschen GigaNetz am Donnerstag letzter Woche grünes Licht für den Start der Tiefbauarbeiten.

Ein Tag ohne Internet? Für die meisten von uns ist dies mittlerweile unvorstellbar. Ob bei der Arbeit oder im privaten Umfeld sichert ein stabiles Datennetz unseren Kontakt mit der Welt. Damit in Nordheim auch in Zukunft ausreichend Bandbreiten für die rasant steigende Webnutzung zur Verfügung stehen, lässt die Gemeinde Glasfaser verlegen. Mehr als 35 Prozent der Bürgerinnen und Bürger meldeten bei der Nachfragebündelung ihr Interesse an, jetzt startet der Ausbau. Im Frühjahr 2023 will das mit der Verlegung beauftragte Telekommunikationsunternehmen, die Deutsche GigaNetz GmbH, die Arbeiten abschließen.

Ein Glasfaseranschluss, der für ein blitzschnelles Internet sorgt, ist inzwischen wichtiger Bestandteil kommunaler Infrastruktur. Ich freue mich, dass wir hier und heute den Grundstein legen“, sagt Bürgermeister Volker Schiek.

Vom Netzausbau sollen nicht nur Endverbraucher/innen profitieren, wie Dr. Andreas Schumm, Geschäftsführer der Wirtschaftsregion Heilbronn-Franken GmbH und Leiter des Gigabitkompetenzzentrums, betont: „Nordheim liegt mitten in einer sich wirtschaftlich sehr positiv entwickelnden Region. Mit dem Ausbau eines Glasfasernetzes, das den rasant steigenden Anforderungen der Digitalisierung gerecht wird, schaffen wir in der Gemeinde zukünftiges Wachstumspotenzial. Damit gewinnt Nordheim zusätzlich an Attraktivität“, erklärt er.

Das mit dem Ausbau beauftragte Telekommunikationsunternehmen, die Deutsche GigaNetz, setzt dabei das Projekt eigenwirtschaftlich ohne Fördermittel um. „Ich freue mich sehr, dass nun der Startschuss für den Glasfaserausbau in Nordheim fällt. Die Deutsche GigaNetz hat sich auf die Fahnen geschrieben, ländliche Regionen bei der digitalen Herausforderung zu unterstützen. Toll, dass wir hier so zügig vorankommen“, sagt Soeren Wendler, Geschäftsführer Marketing und Vertrieb der Deutschen GigaNetz. Begonnen wird mit den Bauarbeiten in der Strombergstraße, Waldstraße, Zabergäustraße und Heuchelbergstraße. Dort werden zunächst Rohrsysteme verlegt und Verteilerkästen aufgebaut sowie parallel die Hausanschlüsse eingerichtet. Zu großen Beeinträchtigungen kommt es dabei laut der Deutschen GigaNetz nicht: Die Arbeiten beschränken sich weitestgehend auf die Gehwege und dauern in der Regel in jeder Straße nur wenige Tage.

Die Planung des Ausbaus sowie die Umsetzung sämtlicher Baumaßnahmen vor Ort erfolgt durch die Firma Vivax Net GmbH.

Warum eigentlich Glasfaser? Während beim Kupfer- oder Koaxial-Kabel vielfach nur ein Teil der vollen Leistung tatsächlich in einem Haushalt ankommt, überwindet ein Glasfaseranschluss diese technischen Limits und sorgt für die volle Leistung. Wer es ganz genau wissen möchte, kann sich von Mitarbeiterinnen und Mitarbeitern der Deutschen GigaNetz persönlich beraten lassen. Individuelle Termine können rund um die Uhr online über den Buchungs-Button auf der Website vereinbart sowie alle Informationen zum Ausbau und die Öffnungszeiten des SpeedPoints eingesehen werden: https://deutsche-giganetz.de/nordheim

Spatenstich Glasfaserausbau

Offizieller Spatenstich für den Ausbau flächendeckender Glasfaserversorgung: Dr. Peter Raue und Martin Herkommer, die beiden Projektleiter Südwest und Sören Wendler, Geschäftsführer Marketing und Vertrieb der Deutsche GigaNetz sowie BM Volker Schiek und Dr. Andreas Schumm greifen zum Spaten.

Das Glasfasernetz kommt!

Bild Giganetzte JA

In der Gemeinderatssitzung am vergangenen Freitag konnte Bürgermeister Volker Schiek bekannt geben, dass sich bisher 35 % der möglichen Anschlussnehmer für das Glasfaserangebot der Deutsche GigaNetz entschieden haben. Damit ist die erste Hürde für ein weitgehend flächendeckendes Glasfasernetz in unserer Gemeinde genommen. Aus diesem Grund wird nachstehend die dazu herausgegebene Pressemitteilung der Deutsche GigaNetz vollständig veröffentlicht.

Nordheim startet ins Internet der Zukunft:
Deutsche GigaNetz GmbH baut Glasfaser-Netz aus
Erfolgreiche Nachfragebündelung: 35 % der Bürgerinnen und Bürger entscheiden sich für Glasfaser

Nordheim bekommt Glasfaser – denn es haben sich 35 % der Bürgerinnen und Bürger aus der Gemeinde Nordheim für einen Anschluss der Deutschen GigaNetz entschieden. „Wir freuen uns sehr, dass uns von der Kommune und den Menschen vor Ort so viel Vertrauen entgegengebracht worden ist“, sagt Soeren Wendler, Geschäftsführer der Deutschen GigaNetz GmbH. Denn die Gemeinde Nordheim hatte im Rahmen der Gigabit-Region Heilbronn-Franken eine Kooperationsvereinbarung mit dem Telekommunikationsunternehmen geschlossen, um den Anschluss an das Internet der Zukunft zu forcieren.

Dieses Vorhaben kann nun dank des großen Zuspruchs der Bürgerinnen und Bürger realisiert werden. Im Frühjahr wird die Deutsche GigaNetz bereits mit dem Ausbau des Glasfasernetzes beginnen. Bürgermeister Volker Schiek freut sich, dass das Infrastruktur-Projekt so schnell umgesetzt werden kann: „Für Nordheim und alle Bürgerinnen und Bürger ist dies ein großer und entscheidender Schritt in die Zukunft unserer Gemeinde. Der Ausbau wird uns im Privaten aber auch Geschäftlichen einen großen Standortvorteil bringen.“ Dem schließt sich auch der Geschäftsführer der Wirtschaftsregion Heilbronn-Franken GmbH, Dr. Andreas Schumm, an: „Wir freuen uns sehr, dass der Glasfaser-Ausbau in der Gigabit-Region so schnell voranschreitet und die nächste Kommune bald an das Highspeed-Internet der Zukunft angeschlossen wird.“

Alle Kundinnen und Kunden im geplanten Ausbaugebiet, die sich bereits für einen Vertrag entschieden haben, werden dann sukzessive an das Netz angeschlossen. Als erstes wird dazu ein sogenannter POP (Point of Presence) gesetzt, von dort aus wird die Glasfaser dann in die einzelnen Straßen gelegt. Der Bau erstreckt sich über mehrere Phasen und wird voraussichtlich innerhalb eines Jahres abgeschlossen werden.

Letzte Chance nutzen

Alle, die sich bis jetzt noch nicht für einen Anschluss entschieden haben, haben dazu noch die Möglichkeit. „Derzeit laufen die Planungen auf Hochtouren, um möglichst alle Adressen, die Glasfaser bestellt haben, auch anzubinden. Nutzen Sie also auch die kommenden Wochen für einen Vertragsabschluss. In diesem Fall ist die Errichtung des neuen Anschlusses bis in die eigenen vier Wände noch kostenlos bei uns“, so Soeren Wendler.

Die Deutsche GigaNetz bietet den Anschluss mit Glasfaser zu Kosten ab 24,90 Euro pro Monat an. Die Netzinfrastruktur ist zukunftsorientiert: Schon heute ermöglichen Glasfaser-Leitungen Bandbreiten von bis 1.000 Mbit/s symmetrisch in die Sende- und Empfangsrichtung. Auch für einen reibungslosen Wechsel aus dem bestehenden Vertrag ist gesorgt: Für die Dauer bis zur Rufnummernportierung auf den neuen Anschluss, maximal 12 Monate bei einer Vertragslaufzeit von 24 Monaten, erlässt die Deutsche GigaNetz die Grundgebühr für den neuen Anschluss. Es besteht somit jetzt noch die Chance, sich für einen zukunftssicheren Anschluss an das Highspeed-Internet mit Lichtgeschwindigkeit zu entscheiden.

Sie haben Interesse an einem Glasfaseranschluss und dazu Fragen?

Bitte wenden Sie sich direkt an die Deutsche GigaNetz GmbH.

Link zur Internetseite von GigaNetz GmbH

Internetseite GigaNetz GmbH

Das Vertriebsteam der Deutschen GigaNetz vor Ort berät Sie gerne bei Fragen rund um die angebotenen Produkte.

Telefon: 040/593 6300, E-Mail: kundenservice@deutsche-giganetz.de, Internet: Glasfaser-heilbronn.de

Bitte nutzen Sie die einmalige Gelegenheit und informieren Sie sich darüber, weshalb auch für Sie ein Glasfaseranschluss eine wichtige Zukunftsentscheidung ist.

Glasfaser – weitere Informationen zum flächendeckenden Ausbau

Wie bekannt, hat die Gemeinde Nordheim die Chance, durch die Deutsche GigaNetz einen nahezu flächendeckenden Ausbau der Glasfaserversorgung für einen zukunftsfähigen Internet-Anschluss zu erhalten. Viele haben vom Angebot schon Gebrauch gemacht und einen Anschluss beauftragt. Einige haben sich noch nicht informiert und wieder andere haben noch Fragen. Teilweise gibt es auch Aussagen, die nicht zutreffen oder auf immer noch fehlende Information schließen lassen, wie z.B. folgende:

Als Hauseigentümer oder Mieter muss ich nichts machen. Die Gemeinde sorgt für den Anschluss.

Das ist schlicht falsch. Die Gemeinde befürwortet den privatwirtschaftlichen Ausbau des Glasfasernetzes, wie von der Deutsche GigaNetz angeboten, wird also selbst grundsätzlich nicht aktiv. Wenn das Interesse am Angebot der Deutsche GigaNetz nicht ausreicht, kommt der Ausbau nicht zustande.

Mein Internet ist schnell genug.

Vielleicht stimmt das sogar – im Augenblick. Doch wenn auch die aktuellen Bandbreiten in einigen Fällen noch ausreichen, wird das aktuelle Kupfer-Netz zu gegebener Zeit an seine Leistungsgrenzen stoßen. Deshalb ist es wichtig, den nahezu flächendeckenden Ausbau des Glasfasernetzes jetzt anzugehen. Es ist nicht damit zu rechnen, dass es ein vergleichbares Angebot nochmal geben wird.

Ich brauche kein Internet

Vielleicht stimmt auch das – für Sie und heute. Und was ist morgen? Wer nutzt Ihr Haus oder Ihre Wohnung als nächstes? Klar ist: als Immobilienbesitzer steigern Sie durch einen Glasfaseranschluss die Zukunftsfähigkeit und damit den Wert und die Attraktivität Ihrer Immobilie.

Ich kann mich nicht entscheiden.

Das sollten Sie aber. Denn die Vorvermarktungsphase endet am 19.12.2021. Bis zu diesem Datum läuft die Frist, um die notwendigen 35% Vorvermarktungsquote zu erreichen. Sofern diese Quote erreicht wird, werden alle weiteren Schritte geplant, um dann möglichst zeitnah im Sommer 2022 mit dem Ausbau des Glasfasernetzes zu beginnen.

Das Vertriebsteam der Deutschen GigaNetz vor Ort berät Sie gerne bei Fragen rund um die angebotenen Produkte.

Telefon: 040/593 6300, E-Mail: kundenservice@deutsche-giganetz.de, Internet: Glasfaser-heilbronn.de

Bitte nutzen Sie die Gelegenheit und informieren Sie sich darüber, weshalb auch für Sie ein Glasfaseranschluss eine wichtige Zukunftsentscheidung ist.

Glasfaser – die zukunftssichere Anbindung ans Internet

Wie bekannt, hat die Gemeinde Nordheim die Chance, durch die Deutsche GigaNetz einen nahezu flächendeckenden Ausbau der Glasfaserversorgung für einen zukunftsfähigen Internet-Anschluss zu erhalten. Viele haben vom Angebot schon Gebrauch gemacht und einen Anschluss beauftragt. Einige haben sich noch nicht informiert und wieder andere haben noch Fragen. Einige der häufigsten Fragen sind folgende:

Welche Gesamtkosten kommen auf mich zu?

Wenn Sie sich im Rahmen der Vorvermarktungsphase, also bis spätestens 19.12.2021 für einen Glasfaserhausanschluss entscheiden, zahlen Sie ab Inbetriebnahme des Netzes lediglich die monatliche Grundgebühr für den von Ihnen gewählten Tarif der Deutschen GigaNetz und den ggf. hinzugebuchten Dienstleistungen. Ganz wichtig: Es fallen für Sie somit keine zusätzlichen Baukosten an. Das Vertriebsteam der Deutschen GigaNetz vor Ort berät Sie gerne bei Fragen rund um die angebotenen Produkte.

Bis wann muss ich mich entscheiden?

Die Vorvermarktungsphase endet am 19.12.2021. Bis zu diesem Datum läuft die Frist, um die 35% Vorvermarktungsquote zu erreichen. Sofern diese Quote erreicht wird, werden alle weiteren Schritte geplant, um dann möglichst zeitnah im Sommer 2022 mit dem Ausbau des Glasfasernetzes zu beginnen.

Mein aktuelles Internet ist schnell genug, warum sollte ich wechseln? Kann ich auch noch später bzw. bei Bedarf aufrüsten?

Die bestehenden Kupfer- oder Koaxialkabelanschlüsse können die immer größer werdenden Datenmengen nicht mehr in angemessener Zeit übertragen. Auch wenn die aktuellen Bandbreiten in einigen Fällen noch ausreichen, wird das aktuelle Kupfer-Netz zu gegebener Zeit an seine Leistungsgrenzen stoßen. Als Immobilienbesitzer steigern Sie durch einen Glasfaseranschluss den Wert und die Attraktivität Ihres Hauses. Sie fördern somit die Zukunftsfähigkeit Ihrer Immobilie.

Das neue Glasfaser-Netz bietet durch die Übertragung mit Lichtsignalen eine extrem schnelle Datenleitung, die es ermöglicht, von allen künftigen Entwicklungen zu profitieren, die eine schnelle Zwei-Wege-Kommunikation ermöglichen und benötigen. Während bei den bestehenden (V)DSL-Anschlüssen die maximale Bandbreite bei rund 250 MBit/sec liegt, können über einen Glasfaser-Anschluss problemlos Datenraten von mehr als 250.000 MBit/sec übertragen werden. Sie können sich jederzeit für einen Glasfaser-Anschluss entscheiden – auch noch nach Ende des Aktionszeitraums an Ihrem Wohnort.

Bitte bedenken Sie aber, dass in diesem Fall, also nach dem Ende der Vorvermarktungsphase, in der Regel ein Baukostenzuschuss zu zahlen ist.

Welche Vorteile haben die Gemeinde, Gewerbetreibende, Selbständige und Vermieter von der Glasfaserleitung?

Mit einem Glasfaser-Anschluss verfügen Sie über einen zuverlässigen und zukunftssicheren Anschluss mit konstant hoher Bandbreite. Aktuell sind Geschwindigkeiten bis zu einem Gigabit pro Sekunde typisch und stark verbreitet. Über Glasfaser-Leitungen sind aber technisch noch höhere Datengeschwindigkeiten möglich. Durch den Ausbau eines Glasfasernetzes sichern Sie somit die Zukunftsfähigkeit ihres Zuhauses bzw. Unternehmens ab. Zudem wertet ein Glasfaserhausanschluss Ihre Immobilie auf und Ihre Gemeinde wird zu einem attraktiven Gewerbe- und Wohnstandort. Denn heutzutage sind zuverlässige Internetanbindungen Grundvoraussetzungen bei der Auswahl des zukünftigen Gewerbestandortes und/oder Wohnortes.

Kann die GigaNetz-Leitung auch von anderen Anbietern genutzt werden?

Ja, denn der Glasfaserausbau durch den Kooperationspartner der Gemeinde erfolgt als offenes Netz (NGA = Next Generation Access), dass spätestens nach 2 Jahren für sämtliche Diensteanbieter zugänglich ist. Durch den offenen Zugang und den freien Wettbewerb wird die Angebotsvielfalt für die Nutzer deutlich erhöht und das Netz unterliegt keiner Monopolisierung.

Inwiefern das Netz tatsächlich von anderen Anbietern genutzt wird und welche Kosten für Sie als Endkunden anfallen werden, ist allerdings noch nicht absehbar und liegt bei den alternativen Anbietern.

Gegen ein entsprechendes Entgelt können Sie sich auch von alternativen Anbietern ein Glasfaserhausanschluss legen lassen. Neben den zu berücksichtigen Bearbeitungszeiten ist zu beachten, dass für diesen „exklusiven“ Anschluss in der Regel hohe Kosten bis zu mehreren Tausend Euro für Sie als Endkunde anfallen. Grund dafür ist, dass die aufwendigen Bau- und Montagearbeiten zur Verlegung und zum Anschluss des Glasfaserkabels lediglich für einen Haushalt anfallen.

Mein aktueller Vertrag läuft noch 1 oder 2 Jahre. Wie kann ich zum Angebot der Deutschen GigaNetz wechseln?

Für Sie fallen keine Kosten an, wenn Ihr bestehender Vertrag zum Zeitpunkt der Portierung nicht länger als 12 Monate läuft. Das funktioniert wie folgt: Wenn Sie Ihre Rufnummern zur Deutschen GigaNetz portieren, wird der Tarif der Deutsche GigaNetz ab dem Tag des Anschlusses auf 0€ rabattiert, bis die Portierung durchgeführt wurde, längstens aber für 12 Monate.

Danach bezahlen Sie die normale Grundgebühr des Produktes, für das Sie sich entschieden haben. Sie sichern sich somit ab, nicht zwei Verträge gleichzeitig bezahlen müssen, allerdings nur bis maximal 12 Monate. Sollte Ihre alte Vertragslaufzeit also nach dem Portierungsdatum z.B. noch 15 Monate betragen, erhalten Sie von uns für 12 Monate die Rabattierung der Grundgebühr auf 0€, zahlen allerdings im Anschluss drei Monate auch weiterhin noch bei Ihrem früheren Anbieter. Die beauftragte Portierung wird angestoßen, sobald die Deutsche GigaNetz Ihnen einen sicheren Anschlusstermin zusagen kann. Auf daraus resultierende Auswirkungen auf einen bestehenden Vertrag und dessen Laufzeit hat die Deutsche GigaNetz keinen Einfluss.

Bitte nutzen Sie die einmalige Gelegenheit und informieren Sie sich darüber, weshalb auch für Sie ein Glasfaseranschluss eine wichtige Zukunftsentscheidung ist.

Kommt der Glasfaserausbau in Nordheim?

Seit Spätsommer wirbt die Deutsche GigaNetz dafür, Interessenten für einen Glasfaseranschluss zu gewinnen. Wenn bis Mitte Dezember 35 % der Haushalte von Nordheim und Nordhausen Interesse anmelden, wird die Gemeinde nahezu flächendeckend versorgt.

Obwohl schon Viele einen Glasfaseranschluss bei der Deutsche GigaNetz gebucht haben, ist die erforderliche Zahl der Interessenten bisher bei Weitem nicht erreicht. Angesichts der Bedeutung und der vermutlich einmaligen Chance ist das nicht wirklich zu verstehen.

Glauben Sie wirklich, Sie brauchen keinen Glasfaseranschluss?

Sie meinen, Ihr derzeitiger Anschluss reicht? Oder Sie haben derzeit gar keinen Anschluss und meinen, Sie brauchen auch künftig keinen?

Ein Blick zurück auf die die Entwicklung des Datenvolumens sollte als Antwort reichen. Dieses hat sich in kurzer Zeit vervielfacht. Die Anforderungen werden weiter steigen und was heute noch ausreichend ist, kann schon in kurzer Zeit zu wenig sein. Mit einer Anbindung ans Glasfasernetz ist die größtmögliche Zukunftsfähigkeit gesichert.

Die Gemeinde unterstützt deshalb alle Bemühungen um den Ausbau eines leistungsfähigen Netzes. Gelingen kann dies aber nur, wenn eine ausreichend große Zahl an Haushalten und Betrieben mitmacht. Bitte denken Sie über den Tag hinaus. Ein zukunftsfähiger Anschluss an das Breitbandnetz erhöht den Wert auch Ihres Hauses oder Ihrer Wohnung.

Chancen muss man nutzen, wenn Sie da sind. Ein günstigeres Angebot, zu einem Glasfaseranschluss für Ihr Haus oder Ihre Wohnung zu kommen, ist nicht vorstellbar.

Warum ist Glasfaser für die Zukunft so wichtig?

Für Privatkunden/innen werden hohe Bandbreiten zur Übertragung von großen Datenmengen durch die Verbreitung von mobilen Arbeitsmöglichkeiten – z. B. Homeoffice – immer wichtiger. Auch Unternehmen siedeln sich mit Vorliebe dort an, wo schnelles, zuverlässiges und breitbandiges Internet verfügbar ist. Damit hat die Glasfaser-Technik auch für Gewerbegebiete einen positiven Effekt. Den immer höheren Anforderungen an das Datennetz wird so Sorge getragen. Egal, wohin die Datenreise noch geht: Die Glasfaser kann es. Es ist also nicht die Frage, ob Glasfaser zukünftig eingesetzt wird, sondern nur bis wann diese Technologie in den Gemeinden und Städten in Deutschland flächendeckend verfügbar sein wird. Die Gemeinde Nordheim kann somit schon bald von einem flächendeckenden Internet profitieren.

Flächendeckende Glasfaser: Nordheim macht sich startklar für die Zukunft

Die Gemeinde Nordheim setzt auf Zukunft und plant eine nahezu flächendeckende Versorgung mit der Internetanbindung der nächsten Generation. Mit der Maxime „Glasfaseranschlüsse bis an jedes Unternehmen und in jeden Haushalt“ begegnet die Verwaltung den hohen Anforderungen in der enorm beschleunigten digitalen Entwicklung. Durch eine Kooperationsvereinbarung der Gemeinde mit der Deutschen GigaNetz GmbH über den Aufbau eines Glasfasernetzes im Rahmen der Gigabit-Region Heilbronn-Franken stellt Nordheim die Weichen für die Infrastruktur von Morgen.

Entscheidung für die Zukunft

Mit Homeoffice, flexiblen Arbeitsweisen und der Umstellung von Unternehmensprozessen ebenso wie mit der Digitalisierung von Bildung und Verwaltung sind viele Vorteile, aber auch die Abhängigkeit von zuverlässigen Anschlüssen verbunden. Eine stabile Anbindung ist die Grundlage für moderne Teilhabe und Gestaltung. „In Nordheim wollen wir den Bürgerinnen und Bürgern eine fortschrittliche Infrastruktur mit schnellen, zuverlässigen sowie zukunftssicheren Internetanschlüssen ermöglichen,“ so Bürgermeister Volker Schiek.

„Wir freuen uns, mit der Deutschen GigaNetz GmbH ein Experten-Team für den Glasfaserausbau gewonnen zu haben, das langfristig orientiert, verlässlich und nachhaltig arbeitet. Nun haben es die Bürgerinnen und Bürger sowie die Unternehmen in unserer Gemeinde in der Hand, sich für den kurzfristigen Ausbau und damit einhergehend die Sicherstellung von Hochgeschwindigkeitsanschlüssen zu entscheiden. Sofern eine ausreichende Anzahl von Teilnehmenden zusammenkommt, wird die Deutsche GigaNetz das Glasfasernetz auf eigene Kosten hier vor Ort errichten“, erklärt Bürgermeister Volker Schiek.

Die Anforderungen an die Brandbreite der Internetanschlüsse ist in den letzten Jahren kontinuierlich gestiegen. Bereits heute ermöglicht die Übertragung durch Glasfasertechnik Bandbreiten von bis 1.000 Mbit/s – symmetrisch in die Sende- und Empfangsrichtung. Auch für künftige Anforderungen sind Haushalte mit einem Glasfaseranschluss bis in die eigenen vier Wände gewappnet. Daher rechnet die Gemeinde mit einem regen Interesse, um die Teilnahmequote von 35% aller Haushalte für einen Ausbau zu erreichen.

instagram
